Viele Instandhaltungsteams kennen diesen Alltag: Der Tag besteht aus Störungen. Bei Maintmaster hören wir von Praktikern immer wieder, dass viele Teams mehr als die Hälfte ihrer Zeit damit verbringen, Probleme und Stillstände zu beheben. Für präventive Instandhaltung bleibt dann kaum Zeit. Dabei soll sie genau diese Störungen verhindern.

Dieser Leitfaden erklärt, was präventive Instandhaltung ist, und führt in acht Schritten zu einem Plan, der auch im vollen Tagesgeschäft trägt. Für den Anfang brauchen Sie keine Software. Sie brauchen eine Reihenfolge.

Was ist präventive Instandhaltung?

Präventive Instandhaltung ist Instandhaltung, die vor dem Ausfall stattfindet. Sie heißt auch vorbeugende Instandhaltung; beide Begriffe meinen dasselbe. Sie legen fest, welche Inspektionen, Wartungen und Teiletausche in welchem Abstand nötig sind, und führen sie nach Plan aus. Ziel ist, dass die Anlage seltener unerwartet ausfällt.

Es gibt zwei Arten:

  • Vorausbestimmt: Die Tätigkeit folgt einem festen Intervall, zum Beispiel alle drei Monate oder nach einer bestimmten Zahl von Betriebsstunden.
  • Zustandsorientiert: Die Tätigkeit folgt dem gemessenen Zustand der Anlage, zum Beispiel einer Temperatur oder einer Vibration.

Die korrektive Instandhaltung dagegen behebt eine Störung, nachdem sie aufgetreten ist. Sie bleibt nötig, denn nicht jeder Ausfall lässt sich vermeiden. Ziel der präventiven Instandhaltung ist, dass mehr Arbeit planbar wird und weniger unter Zeitdruck entsteht. Die Begriffe der Europäischen Norm erklärt unser Beitrag Instandhaltung gemäß Europäischer Norm. Die Grundlagen stehen im Instandhaltungshandbuch unter Präventive Instandhaltung.

Die acht Schritte im Überblick:

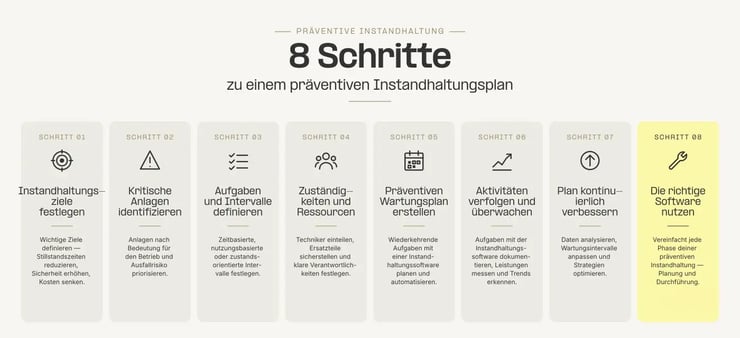

Die acht Schritte zum Plan für präventive Instandhaltung: Ziele festlegen, kritische Anlagen bestimmen, Aufgaben und Intervalle definieren, Verantwortung zuweisen, Zeitplan erstellen, Maßnahmen verfolgen, Plan verbessern, Software wählen

Schritt 1: Instandhaltungsziele festlegen

Beginnen Sie mit der Frage, woran Sie später merken, dass der Plan wirkt. Ein Ziel wie weniger Ausfälle ist dafür zu ungenau.

  • Notieren Sie die häufigsten Störungen und ihre Ursachen.
  • Legen Sie fest, welche davon präventive Instandhaltung beheben kann.
  • Wählen Sie eine Kennzahl und messen Sie sie vorher, zum Beispiel die Stillstandsstunden durch Störungen oder den Anteil der Arbeit, der geplant stattfindet.
  • Stimmen Sie das Ziel mit der Produktion ab, denn sie spürt jeden Stillstand zuerst.

Wie Sie solche Kennzahlen aufbauen, zeigt der Beitrag Wichtige Instandhaltungs-KPIs.

Schritt 2: Kritische Anlagen bestimmen

Nicht jede Anlage braucht denselben Aufwand. Ordnen Sie Ihre Anlagen danach, was ein Ausfall in der Produktion auslöst:

  • A, kritisch: Fällt die Anlage aus, steht die Produktion still, oder es entsteht ein Sicherheitsrisiko.
  • B, wichtig: Ein Ausfall stört, die Produktion läuft aber mit Einschränkungen weiter.
  • C, unkritisch: Ein Ausfall lässt sich überbrücken.

Beginnen Sie mit den A-Anlagen. Ein Plan für die A-Anlagen, der gepflegt wird, hilft mehr als ein Plan für den ganzen Betrieb, der nie fertig wird. Berücksichtigen Sie dabei die Kosten eines Ausfalls, die Häufigkeit der Störungen und die Empfehlungen des Herstellers.

Aus der Praxis: Wilkinson Sword, Hersteller von Rasierklingen, arbeitet mit vielen Spezialmaschinen, die jeweils eigene Anforderungen haben. Nach eigener Angabe stieg dort der Anteil der präventiven Instandhaltung von 3 % auf 10 %, seit das Unternehmen Maintmaster CMMS einsetzt. Der Bericht nennt das ein deutliches Ergebnis, gerade bei so vielen Spezialmaschinen. Den vollständigen Bericht lesen Sie unter Wilkinson Sword setzt auf digitalen Wandel.

Schritt 3: Aufgaben und Intervalle definieren

Legen Sie für jede kritische Anlage fest, welche Tätigkeit in welchem Abstand nötig ist. Tätigkeiten kommen aus drei Quellen:

  1. Herstellerdokumentation. Wartungs- und Servicehandbücher nennen, was der Hersteller vorsieht. Notieren Sie die Fundstelle, damit später nachvollziehbar ist, woher eine Vorgabe stammt.
  2. Eigene Störungshistorie. Welche Störungen kehren wieder, und was hat sie behoben? Jeder Wiederholer ist ein Kandidat für eine Zeile im Plan.
  3. Vorschriften. Gesetzliche Prüffristen und interne Vorgaben gehören in den Plan, auch wenn der Hersteller sie nicht nennt.

Halten Sie fest, ob ein Intervall zeitabhängig ist, zum Beispiel alle drei Monate, oder von der Nutzung abhängt, zum Beispiel nach Betriebsstunden. Vermerken Sie auch, woher das Intervall stammt. Wer das weiß, kann es später mit Gründen ändern. Beschreiben Sie jede Aufgabe mit Werkzeug, Ersatzteilen und Vorgehen, damit sie unabhängig davon klappt, wer sie ausführt.

Wie Sie aus diesen Bausteinen einen vollständigen Plan aufbauen, zeigt unser Beitrag Wartungsplan erstellen: Schritt für Schritt, mit Vorlage. Eine Checkliste für die einzelne Inspektion finden Sie unter Checkliste für die präventive Instandhaltung (kostenlose Vorlage).

Schritt 4: Verantwortung und Ressourcen zuweisen

Jede Tätigkeit braucht eine verantwortliche Person oder ein Team. Legen Sie fest, wer sie ausführt: die Instandhaltung, die Bediener der Anlage oder eine Fremdfirma. Prüfen Sie, ob die Techniker die nötige Qualifikation haben. Die Tätigkeiten, die Bediener übernehmen, beschreibt Total Productive Maintenance (TPM).

Klären Sie außerdem vorab, ob Ersatzteile und Werkzeug bereitliegen. Verlangt der Plan, eine Antriebskette zu schmieren, und es liegt kein Fett im Lager, scheitert die Arbeit an dieser Lücke. Wie Sie das Lager dafür ordnen, lesen Sie in Ordnung im Ersatzteil-Lager.

Aus der Praxis: Wilkinson Sword legt Wartungspläne in der Software an und leitet sie automatisch an die zuständigen Mitarbeiter weiter. Laut Kundenbericht werden die Arbeiten dadurch rechtzeitig erledigt.

Schritt 5: Zeitplan erstellen

Ein Instandhaltungskalender verteilt die Aufgaben gleichmäßig und verhindert, dass etwas Kritisches untergeht.

  • Planen Sie die Arbeit außerhalb der Hauptproduktionszeit oder in geplante Stillstände.
  • Verteilen Sie die Last gleichmäßig auf das Team, damit nicht alle Aufgaben in derselben Woche fällig werden.
  • Berücksichtigen Sie saisonale und betriebliche Änderungen, etwa Betriebsferien.
  • Legen Sie fest, wer den Kalender pflegt und wann das Team ihn gemeinsam durchgeht.

Mehr zur Planung im Ganzen finden Sie unter Instandhaltungsplanung: Zur richtigen Zeit am richtigen Ort. Wer im Feuerwehrmodus feststeckt, findet einen Ausweg in Raus aus dem Feuerwehrmodus.

Schritt 6: Maßnahmen verfolgen und auswerten

Ein Plan wirkt erst, wenn Sie sehen, was daraus wird. Tragen Sie nach jeder Durchführung Datum und Ergebnis ein. Vier Ergebnisse reichen für den Anfang:

  • Status OK: Die Anlage ist in gutem Zustand.
  • Abweichung festgestellt: Die Anlage arbeitet nicht wie vorgegeben. Es entsteht ein Folgeauftrag.
  • Abweichung festgestellt und behoben: Bei der Kontrolle wurde eine kleine Abweichung gefunden und sofort beseitigt.
  • Status OK, Routine ändern: Die Anlage ist in Ordnung, aber das Intervall passt nicht.

Werden viele Aufträge mit „Abweichung festgestellt“ abgeschlossen, lohnt sich bei jedem Folgeauftrag eine Ursachenanalyse. Bei „Routine ändern“ gehört eine Beschreibung dazu, was sich ändern soll: Material, Intervall, Aufgabenbeschreibung oder etwas anderes. Das erleichtert das Gespräch über die Änderung.

In manchen Fällen lässt sich außerdem ein Zusammenhang zwischen den Ergebnissen und den produzierten Mengen, dem Material oder der Jahreszeit herstellen. Dann sehen Sie, welche Produkte an derselben Maschine mehr Instandhaltung brauchen, und können den Aufwand danach planen.

Eine Grenze hat jede Auswertung: Nur was jemand aufgeschrieben hat, lässt sich auswerten. Ohne dokumentierte Maßnahme zeigt die Historie keine Lösung. Bitten Sie Ihr Team deshalb, nach jeder Störung kurz festzuhalten, was es getan hat. Sonst lösen Sie jeden Monat dieselben Wiederholer neu.

Zwei Kennzahlen helfen beim Verfolgen: der Rückstand, also die fälligen Tätigkeiten, die noch offen sind, und die Termintreue, also der Anteil der Tätigkeiten, der rechtzeitig erledigt wird. Beobachten Sie dazu MTBF und MTTR.

Aus der Praxis: Bei Wilkinson Sword liegt die Dokumentation zentral und digital vor und ist über die mobile App unterwegs abrufbar. Berichte gehen an die Produktions- und die Geschäftsleitung. Nach dem Kundenbericht liefen die Kontrollen der Maschinenbediener damals noch über Papierzettel. Das Unternehmen sah darin den nächsten Schritt.

Schritt 7: Plan laufend verbessern

Ein Plan für präventive Instandhaltung ist nie fertig. Mit den Daten aus Schritt 6 können Sie Intervalle anpassen, Verfahren aktualisieren und neue Aufgaben aufnehmen.

  • Gehen Sie Fehlermuster und Ergebnisse regelmäßig durch, zum Beispiel einmal im Quartal.
  • Verlängern Sie Intervalle, wenn die Anlage über lange Zeit nur „OK“ meldet, und verkürzen Sie sie bei wiederholten Abweichungen.
  • Geben Sie dem Team Rückmeldung, was sich durch seine Einträge geändert hat.

Mehr dazu in Kontinuierliche Verbesserungen in der Instandhaltung.

Schritt 8: Wann sich Instandhaltungssoftware lohnt

Ein Plan in einer Tabelle hält fest, was zu tun ist. Er sagt aber niemandem, wann etwas fällig wird, und was erledigt wurde, steht nur dort, wenn es jemand einträgt. Software lohnt sich, sobald Sie dieses Nachhalten nicht mehr von Hand leisten wollen.

Fragen Sie bei jeder Lösung:

  • Werden wiederkehrende Tätigkeiten automatisch zu Aufträgen mit Fälligkeitstermin?
  • Sieht jeder Mitarbeiter, was für ihn ansteht, auch unterwegs?
  • Wird das Ergebnis am Auftrag festgehalten, sodass Sie es später auswerten können?
  • Lassen sich Rückstand und Termintreue ohne Handarbeit auswerten?

Wilkinson Sword setzt für die Wartungsplanung Maintmaster CMMS ein. Als Lieblingsfunktionen nennt das Unternehmen Analyse und Berichte, das Planungswerkzeug und die mobile Instandhaltung. Mehr zur Instandhaltungssoftware von Maintmaster lesen Sie auf unserer Produktseite.

Fazit: mit den kritischen Anlagen anfangen

Präventive Instandhaltung beginnt nicht mit einem großen Projekt. Sie beginnt mit den Anlagen, deren Ausfall Sie am meisten kostet, und mit einem Plan, den jemand pflegt. Legen Sie ein Ziel fest, bestimmen Sie die kritischen Anlagen, schreiben Sie Aufgaben und Intervalle auf, und halten Sie jedes Ergebnis fest. Danach entscheiden Sie, ob Ihnen eine Tabelle reicht oder ob Sie Software brauchen.
